新重庆
更多的资讯等着你...
立即下载
新重庆

主流新媒体 重庆第一端

立即下载

图集|嘉陵江利泽航运枢纽完工投产一百天

新重庆-重庆日报 通讯员 陈诚 李文静 2025-07-06 17:30

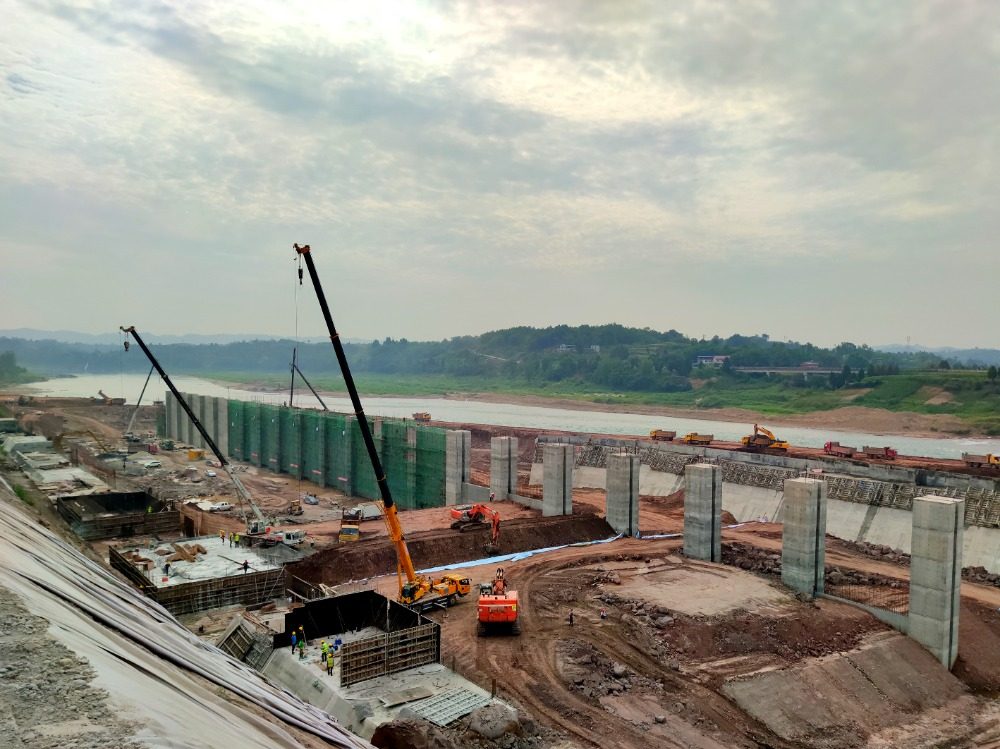

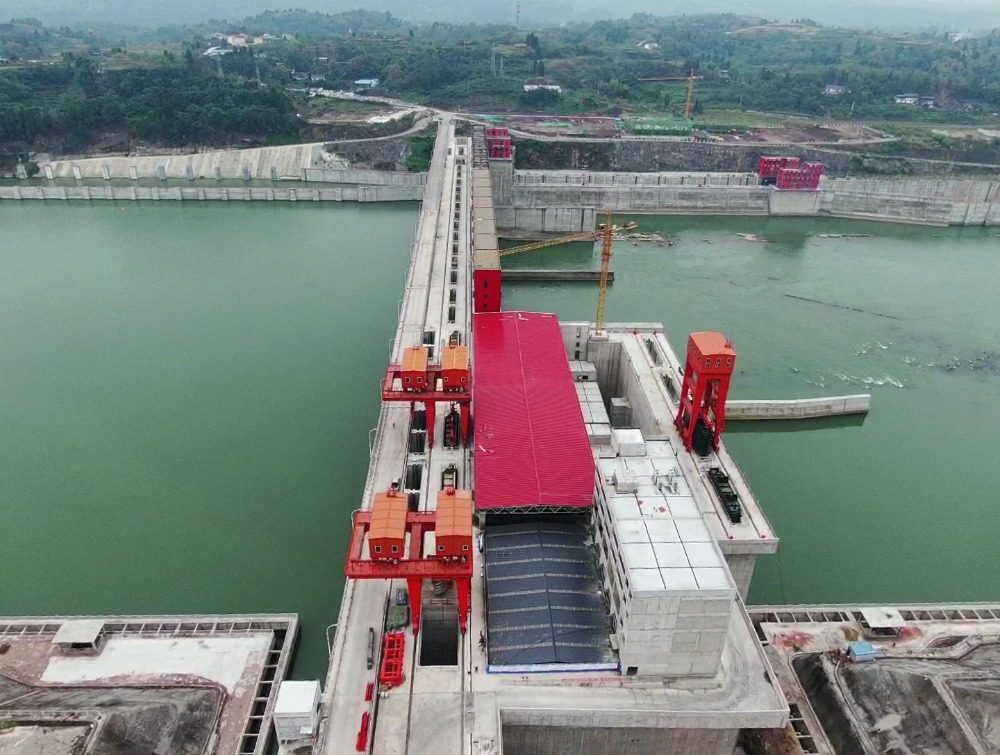

▲2025年7月5日,利泽航电枢纽完工投产一百天。截至当日凌晨,已累计发电19257.6万度,安全通行船舶2706艘。图为枢纽外景。通讯员 李文静 摄

嘉陵江利泽航运枢纽工程是长江上游航运中心建设的核心支撑工程,是服务国家交通强国战略、推动长江经济带高质量发展的标志性项目,也是构建现代化综合交通运输体系的关键一环。它承载着畅通我国西部内河航运主通道、优化全国综合立体交通网络布局的重要使命。

▲2019年3月26日,工程正式开工建设。通讯员 陈诚 摄

▲2019年11月1日,工程一期围堰动工。通讯员 陈诚 摄

▲2019年12月2日,工程一期围堰成功合龙。通讯员 陈诚 摄

工程地处合川,是嘉陵江18级梯级渠化工程的关键控制性节点,衔接川渝两大区域航运枢纽。项目融合年通过能力1000万吨船闸、大型泄洪冲沙闸、7.4万千瓦水电站等核心设施,配套生态修复工程,形成集航运、绿色能源开发、生态保护等多功能于一体的现代化水利枢纽。其年均3.17亿度清洁电能产出,为全国能源结构绿色转型注入强劲动力。

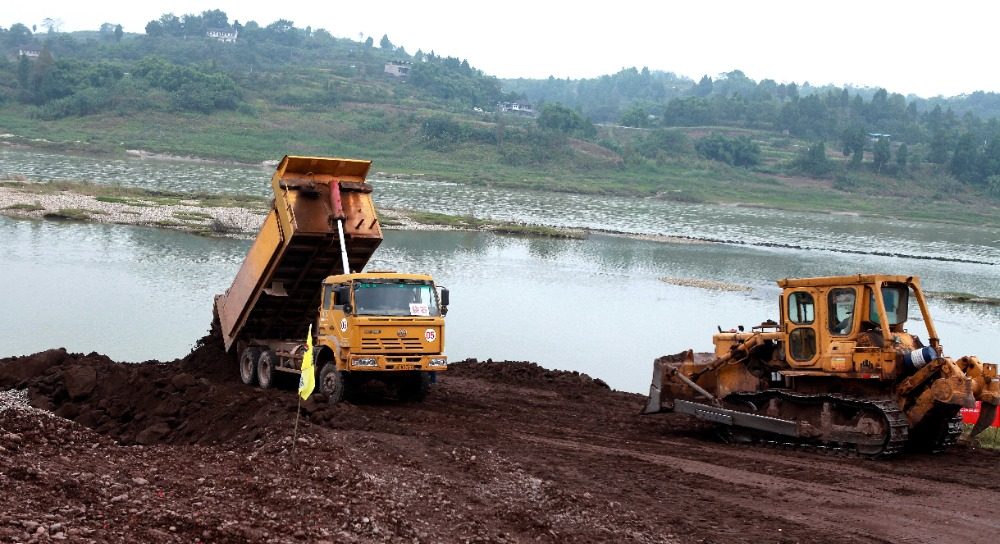

▲2020年2月14日,建设中的一期工程。通讯员 陈诚 摄

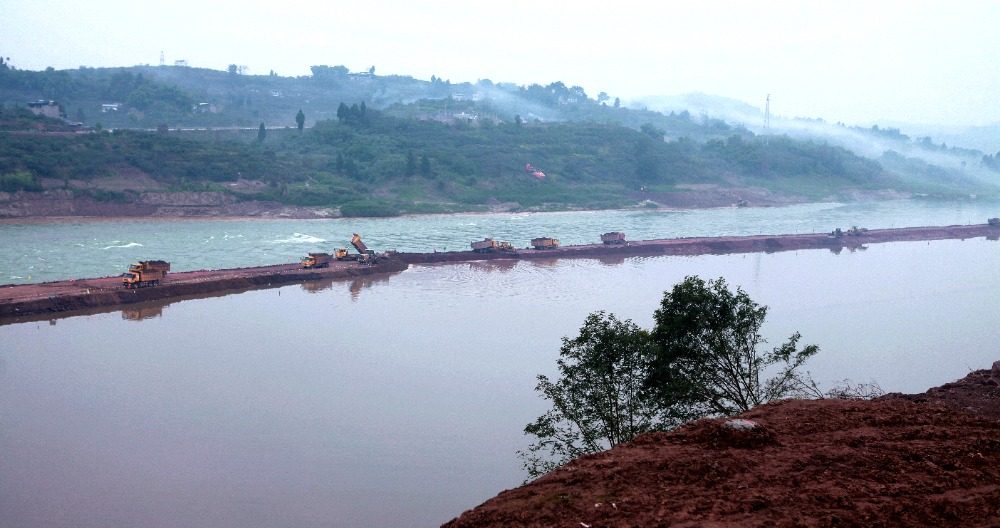

▲2020年3月3日,下游分水墙在施工中。通讯员 陈诚 摄

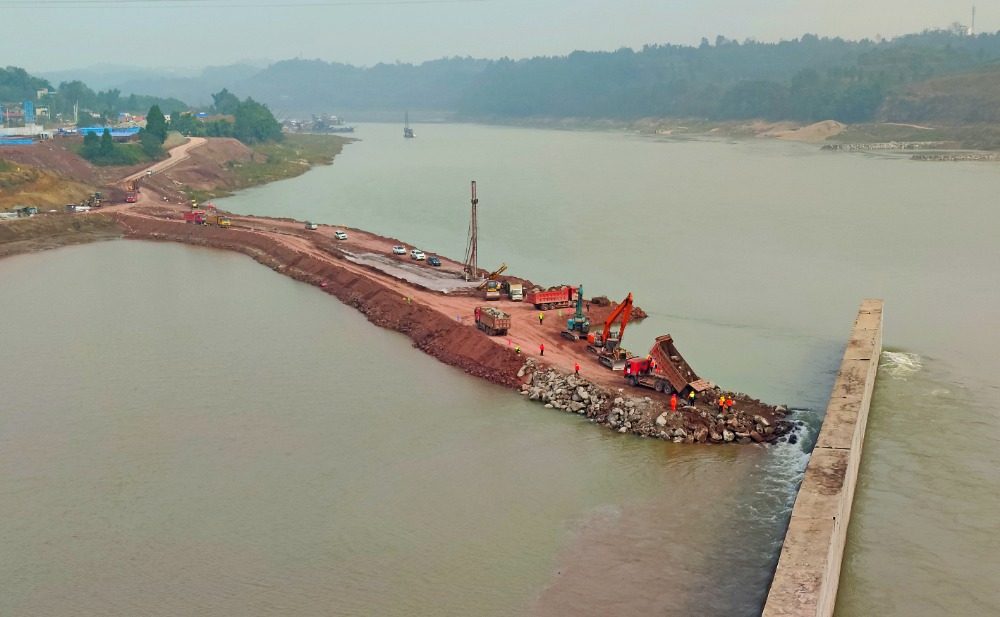

▲2020年6月6日,一期船闸建设稳步推进。通讯员 陈诚 摄

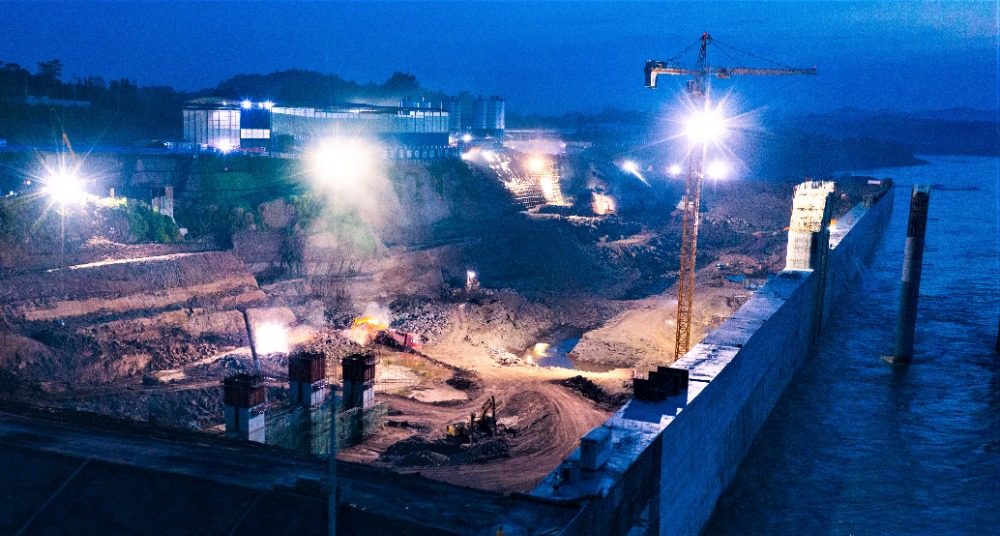

▲2020年8月6日,左岸基坑施工现场,建设者们挑灯夜战,加速推进项目建设进度。通讯员 陈诚 摄

利泽航运枢纽工程的建成,不仅实现嘉陵江全江渠化重大突破,更将全面激活西部水运通道效能,对完善国家内河航运网络、促进区域协调发展、助力实现“双碳”目标具有深远战略意义,为加快建设交通强国、推动经济社会全面绿色转型提供坚实保障。

▲2021年11月13日,二期大江截流。通讯员 陈诚 摄

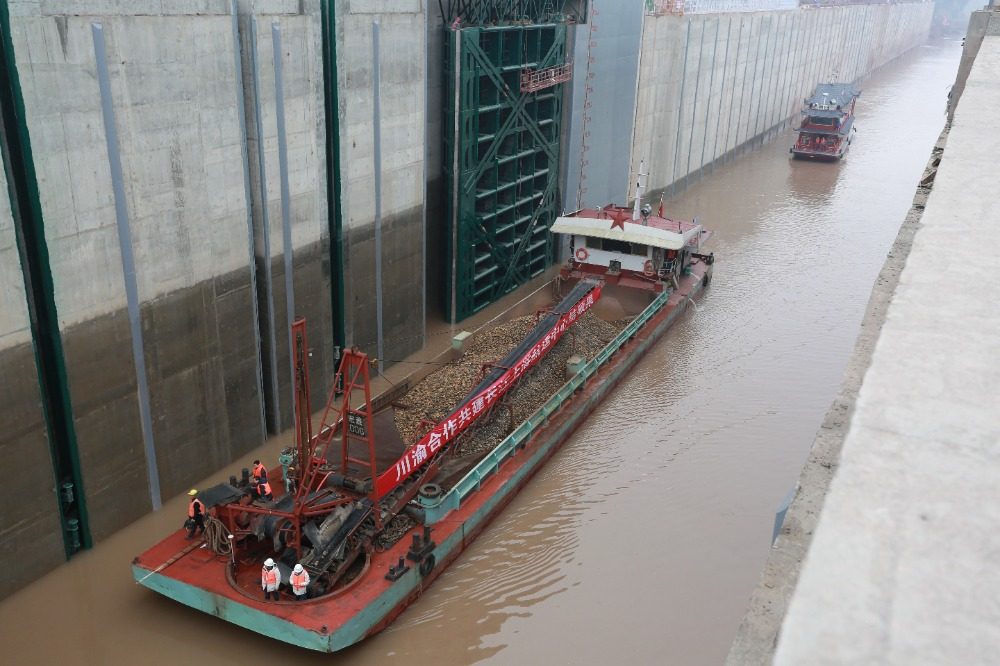

▲2022年1月24日,船闸实船航行试验。通讯员 陈诚 摄

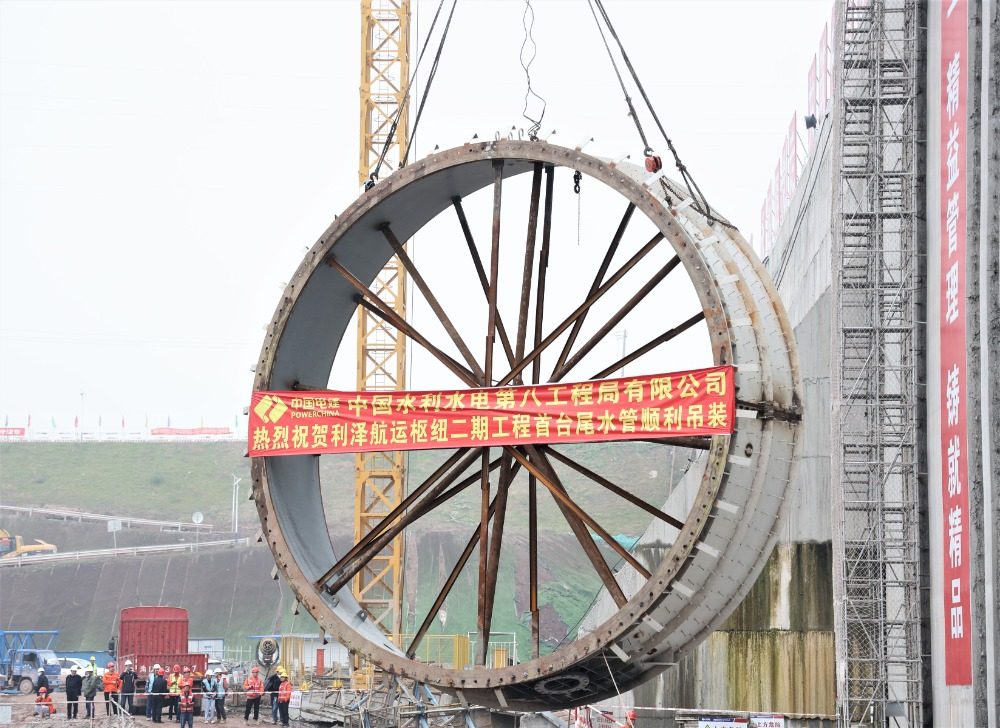

▲2022年11月10日,首台机组首节尾水管开始吊装,标志着厂房机组正式进入大型组件安装阶段,为后续机组安装奠定坚实基础。通讯员 陈诚 摄

2025年7月5日,是该枢纽工程完工投产的100天,请跟随镜头一同回顾这项耗时6年的国家级重点工程。

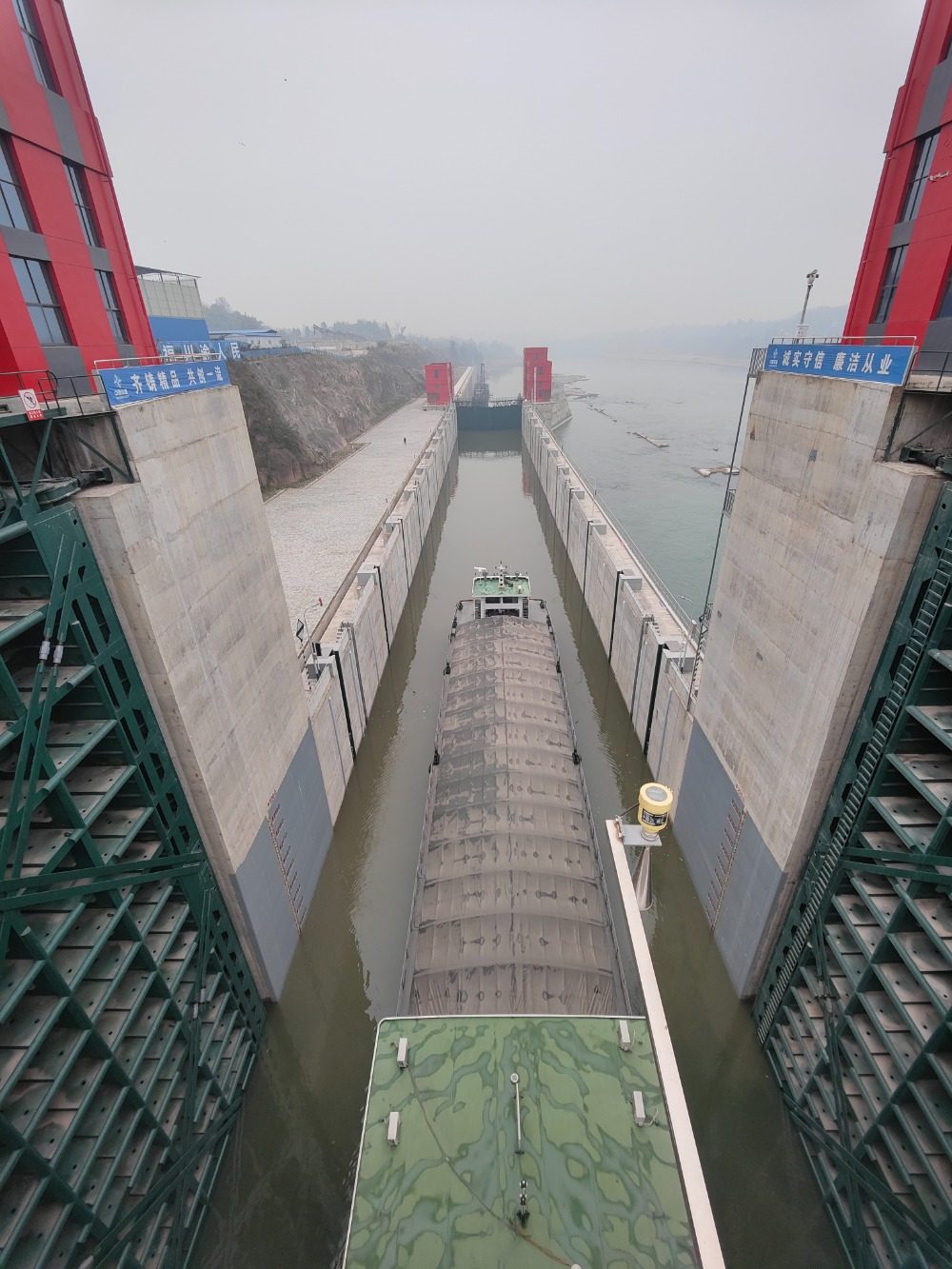

▲2023年2月6日,首艘1000吨级船舶顺利通过船闸。通讯员 陈诚 摄

▲2023年11月26日,首台机组导水机构完成吊装,标志着首台机组全面进入总装阶段。通讯员 陈诚 摄

▲2024年3月17日,二期工程倒送电成功,标志着枢纽并网投运正式进入倒计时。通讯员 陈诚 摄

▲2024年4月29日,船闸正式通航。通讯员 陈诚 摄

▲2024年4月29日,首台机组正式并网发电。通讯员 陈诚 摄

▲2024年11月1日,电站厂房封顶。通讯员 陈诚 摄

▲2025年1月16日,船舶从船闸上游引航道进入闸室。通讯员 李文静 摄

▲2025年3月28日,枢纽工程完工投产。通讯员 李文静 摄

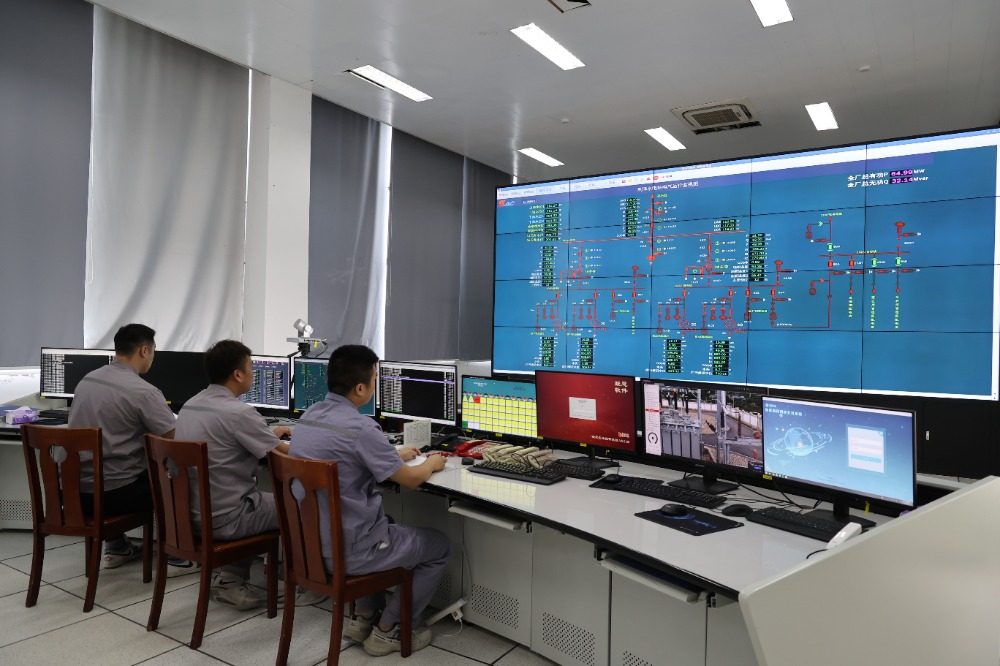

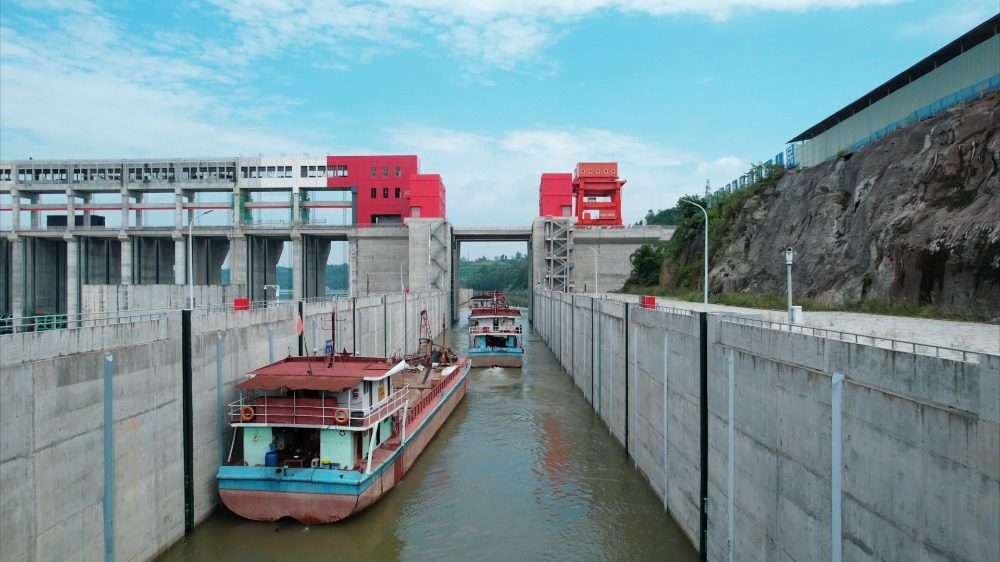

▲2025年7月5日,利泽航运枢纽完工投产一百天。截至当日凌晨,已累计发电19257.6万度,安全通行船舶2706艘。通讯员 李文静 摄

主编万难
编辑黄景琳
审核崔力

版权申明:
  如需转载新重庆客户端原创稿件,请联系新重庆获取授权,转载非新重庆原创稿件请联系版权方获得授权。

热门评论

还没评论 快来说两句

下载新重庆看更多评论
Top
