提前425天!云阳这个国家重点实施项目有新进展→
2025-02-07 08:31

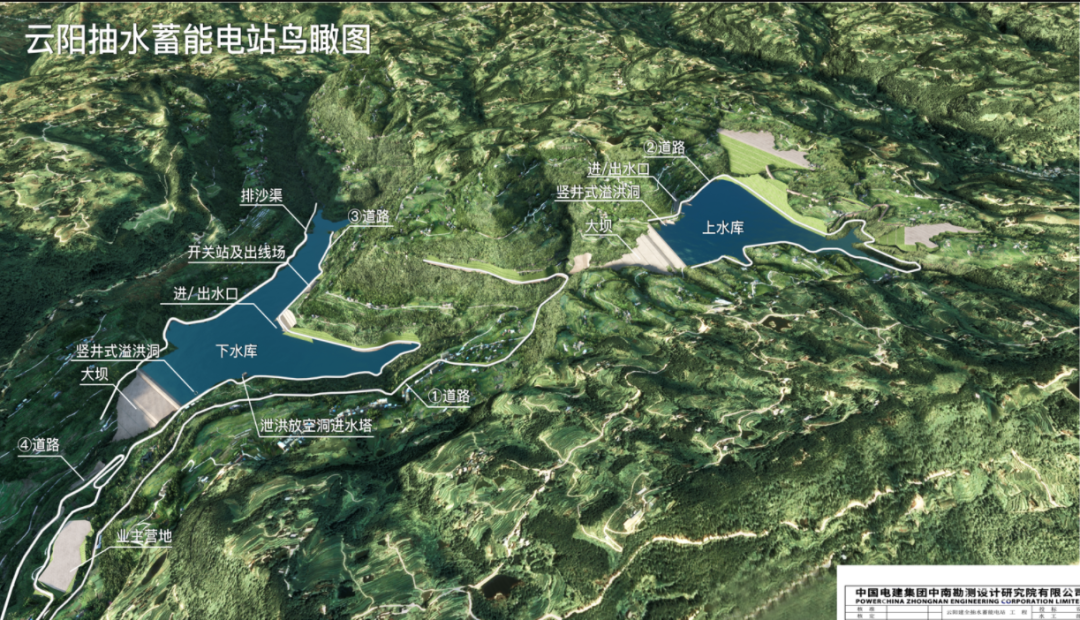

云阳建全抽水蓄能电站项目
是国家“十四五”规划重点实施计划项目
近期

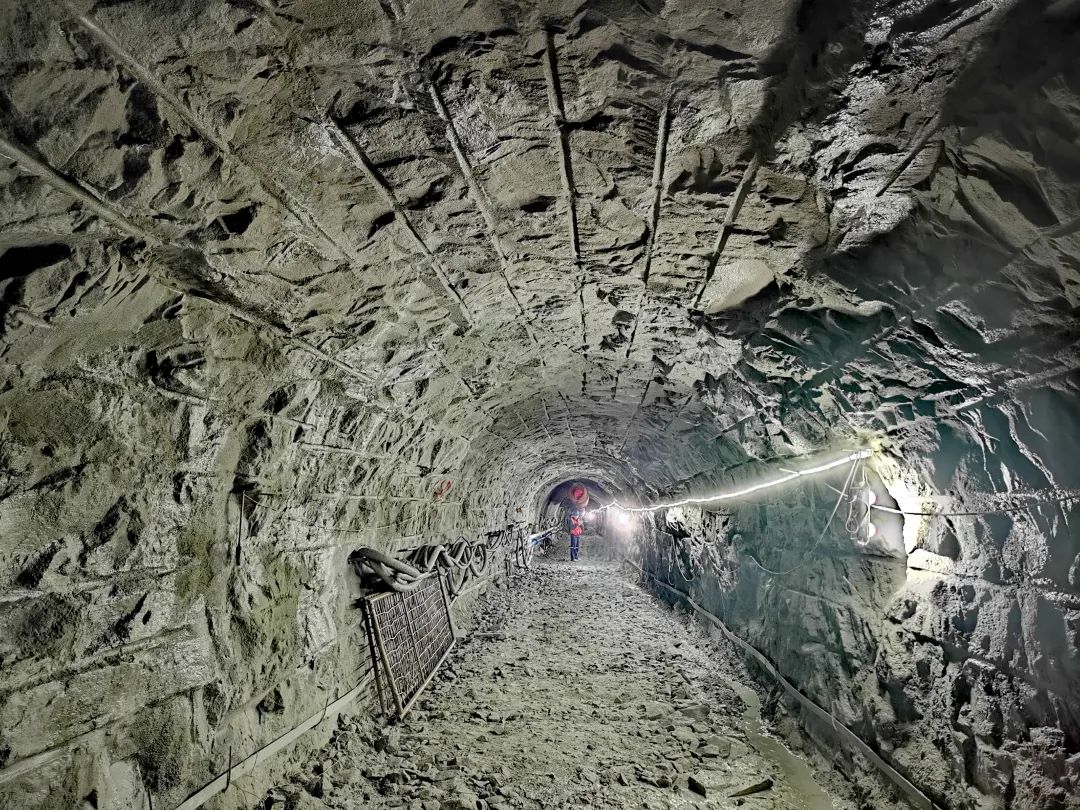

云阳建全抽水蓄能电站项目部自流排水洞
提前425天顺利贯通
为后续施工创造了有利条件
自流排水洞全长2263.7米,成型断面3×3米
采用单向钻爆开挖施工方式
实际有效施工438天
达到小断面洞室排炮进尺2.7米~2.8米
开挖支护平均强度158米/月
最高月进尺189.6米
较计划提前425天完工
自流排水洞的顺利贯通对云阳建全抽水蓄能电站的整体工程具有较大意义,不仅加快了施工进度,还提升了工程的安全性和经济性。云阳建全抽水蓄能电站通过加强作业人员培训、严格执行质量验收“三检制”、强化安全管控等措施,确保了排水洞施工的高质量和高安全性,为后续地下厂房等关键部位的施工创造了有利条件,特别是自流排水洞的高效施工降低了厂房排水压力,减少了废水抽排费用,提升了整体工程的经济效益。
云阳建全抽水蓄能电站项目总装机容量120万千瓦,建成投用后每年可节约发电标煤量25.6万吨,减少二氧化碳排放量65万吨,二氧化硫1.6万吨,承担着重庆电网调峰、填谷、储能和紧急事故备用等任务,助推实现国家“双碳”目标。电站建成后将为重庆电网和渝东北提供1200兆瓦的调节电源,提供双倍的调峰容量,有效缓解渝东北地区及重庆全市未来中长期内电力容量和调峰容量缺口。
